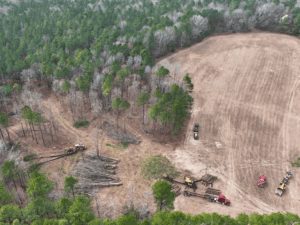

Se han talado y triturado 101 acres in situ

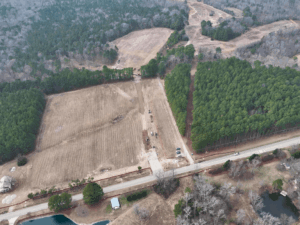

Hasta la fecha se han movido más de 674.000 CY de tierra para la nivelación a gran escala y la construcción de estanques, de los 1.100.000 CY previstos
Se han instalado 55 000 pies lineales de redes de alcantarillado pluvial, alcantarillado sanitario y suministro de agua
340 parcelas residenciales unifamiliares + 124 adosados, niveladas y preparadas para la construcción

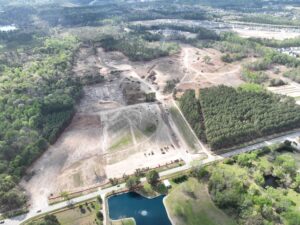

Grandes sistemas de muros de contención construidos en todo el emplazamiento

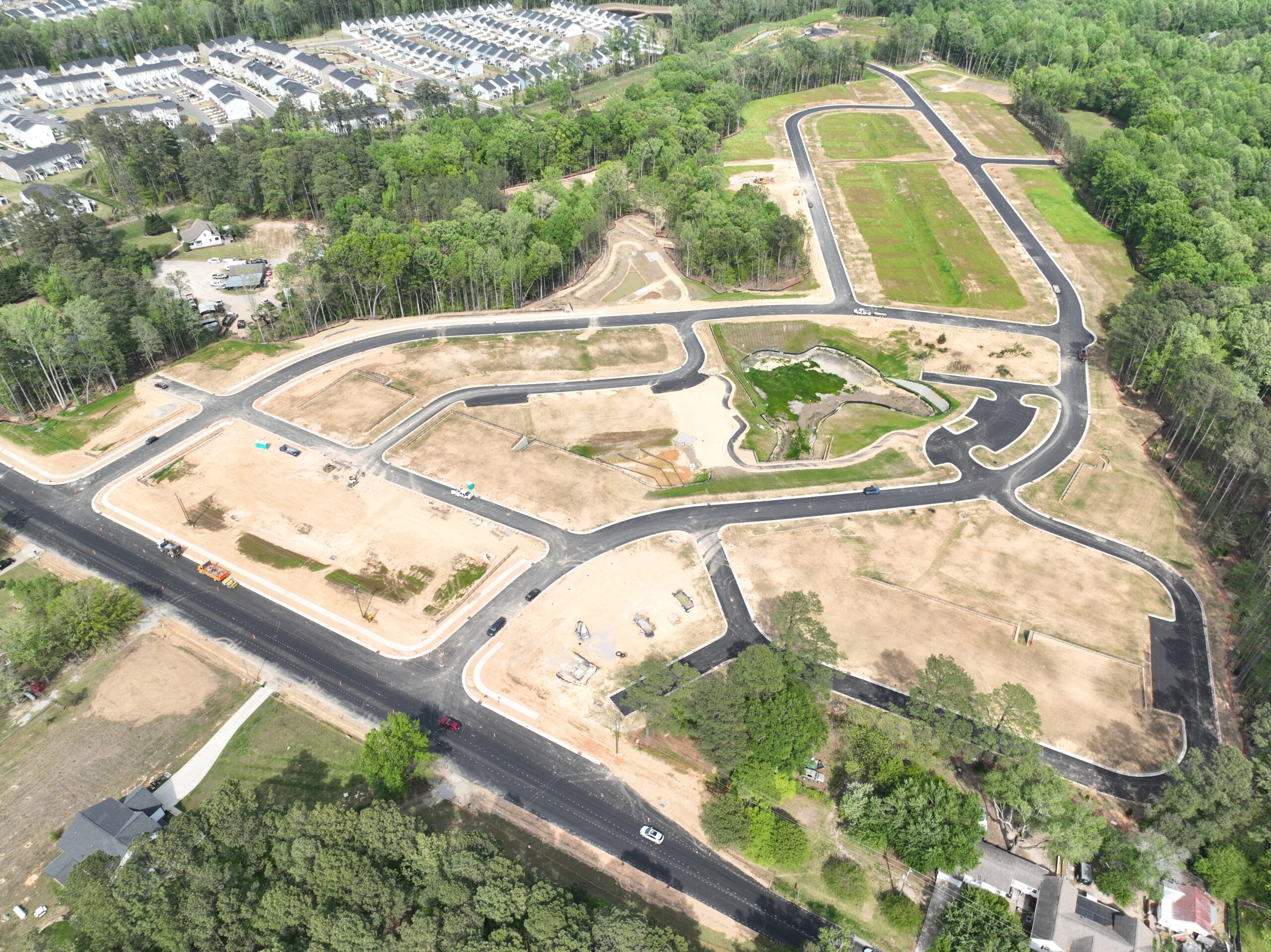

Construcción completa de la calzada, incluyendo bordillos, cunetas, asfalto y señalización horizontal
Ampliación de la carretera fuera del recinto y reubicación de la tubería de agua
